Wärmepumpen-Sanierung im bewohnten Haus: Wie lange dauert der Einbau wirklich?

Eine Luft-Wasser-Wärmepumpe ist im bewohnten Haus in 2–4 Tagen montiert. Doch ob der Einbau wirklich so reibungslos läuft, hängt fast ausschließlich vom Fachbetrieb ab: Enter vermittelt geprüfte SHK-Meisterbetriebe, koordiniert den gesamten Ablauf und spart Hausbesitzern dabei durchschnittlich 5.800 €.

Kostenlosen Sanierungsratgeber sichern
Bekannt aus
⚫️ 🔴 Förderkürzung unter Schwarz-Rot?
Lieber jetzt Förderungen sichern, bevor Sie es später bereuen! Jetzt kostenlos beraten lassen
Themen auf dieser Seite
FAQ öffnen Icon

    Die alte Gasheizung wird abgeklemmt – und die ganze Familie fragt sich: Wie viele Tage stehen wir jetzt ohne Warmwasser da? Die Vorstellung von wochenlangem Chaos im bewohnten Haus schreckt viele Hausbesitzer ab. Doch die Realität sieht deutlich entspannter aus. Die reine Installationsdauer ist nur ein Teil der Geschichte – entscheidend ist, wie gut der Fachbetrieb die Planung und Montage koordiniert. Enter hilft Ihnen als Deutschlands größter Energieberater dabei, die beste Lösung für Ihr Zuhause zu finden.

    Das Thema kurz und kompakt

    Checkmark

    Installationszeit: Eine Luft-Wasser-Wärmepumpe ist in 2–4 Arbeitstagen montiert. Bei einer Sole-Wasser-Wärmepumpe mit Erdsondenbohrungen verlängert sich die Dauer auf 7–14 Tage.

    Checkmark

    Kein Dauerbetrieb: Die Arbeiten verteilen sich auf mehrere nicht aufeinanderfolgende Tage. Trocknungszeiten für das Fundament, Materiallieferungen und die Koordination verschiedener Gewerke erzwingen natürliche Pausen.

    Checkmark

    Heizungsausfall begrenzt: Bewohner sind erfahrungsgemäß nur 2–3 Tage ohne Heizung und Warmwasser. Durch geschickte Terminplanung und den Einbau in den warmen Monaten lässt sich der Ausfall deutlich entschärfen.

    Checkmark

    Enter koordiniert alles: Geprüfte regionale SHK-Meisterbetriebe übernehmen die gesamte Installation – von der Heizlastberechnung bis zur Inbetriebnahme, oft innerhalb von 30 Tagen nach Angebotsannahme.

    Wie lange dauert die Installation einer Wärmepumpe?

    Die Installation einer Luft-Wasser-Wärmepumpe dauert in der Regel 2–4 Arbeitstage vor Ort. Sole-Wasser- und Wasser-Wasser-Wärmepumpen benötigen aufgrund von Erdarbeiten 7–14 Tage. Die nötigen behördlichen Genehmigungen können die Dauer noch verlängern.

    Wie lange der Einbau einer Wärmepumpe konkret dauert, hängt vorwiegend von der Art der Wärmequelle ab. Die folgende Tabelle zeigt die Dauer der verschiedenen Wärmepumpenarten im direkten Vergleich.

    Wärmepumpentyp Installationsdauer vor Ort Besonderheiten
    Luft-Luft-Wärmepumpe 1–3 Tage Keine Erdarbeiten, einfache Montage
    Luft-Wasser-Wärmepumpe 2–4 Tage Fundament, Kernbohrung, hydraulischer Anschluss
    Sole-Wasser-Wärmepumpe (Erdwärme) 7–10 Tage Erdsondenbohrung, Genehmigung der Wasserbehörde
    Wasser-Wasser-Wärmepumpe 7–14 Tage Förder- und Schluckbrunnen, Genehmigungsverfahren

    Die reine Montage vor Ort ist nur ein Baustein der gesamten Projektdauer. Vom Erstgespräch bis zur Inbetriebnahme vergehen typischerweise 8–12 Wochen. In dieser Zeit finden Planung, Heizlastberechnung, Förderantrag bei der KfW, Materialbestellung und schließlich die Installation statt. Enter ermöglicht die Installation oft innerhalb von 30 Tagen nach Angebotsannahme, weil Planung und Koordination im Vorfeld sauber abgeschlossen werden.

    Luft-Wasser vs. Sole-Wasser-Wärmepumpe: Dauer im Vergleich

    Für Einfamilienhäuser sind zwei Wärmepumpenarten besonders relevant. Die Luft-Wasser-Wärmepumpe dominiert mit über 90 % Marktanteil und ist der Standard im Bestand. Ihr Einbau gelingt in 2–4 Tagen, weil lediglich ein Fundament für die Außeneinheit, eine Kernbohrung durch die Kellerwand und der hydraulische Anschluss an das bestehende Heizsystem nötig sind.

    Bei der Sole-Wasser-Wärmepumpe kommen Erdsondenbohrungen bis in etwa 100 m Tiefe auf dem Grundstück hinzu. Allein diese Bohrungen dauern 4–6 Tage. Drei Hauptgründe machen Erdwärme zeitintensiver:

    • Bohrarbeiten: Spezialgerät muss auf das Grundstück gebracht und die Erdsonde fachgerecht eingebaut werden.
    • Behördliche Genehmigung: Die untere Wasserbehörde muss zustimmen, was je nach Bundesland mehrere Wochen dauern kann.
    • Zusätzliche Gewerke-Koordination: Neben dem Heizungsbauer sind Bohrfirma, Geologe und Elektriker zu koordinieren.

    Für die meisten Hausbesitzer ist die Luft-Wasser-Wärmepumpe deshalb die schnellste und unkomplizierteste Lösung.

    Luft-Wasser-Wärmepumpe: Monoblock oder Split – Einfluss auf die Einbaudauer

    Bei Luft-Wasser-Wärmepumpen gibt es zwei Bauweisen, die sich direkt auf die Dauer der Montage auswirken. Eine Monoblock-Wärmepumpe vereint die gesamte Technik in der Außeneinheit. Nur Wasser- und Stromleitungen führen ins Haus. Der große Vorteil: Kein zusätzlicher Kältetechniker ist nötig. Der SHK-Fachbetrieb kann alles allein erledigen, was die Montage beschleunigt und die Gewerke-Abstimmung vereinfacht.

    Eine Split-Wärmepumpe besteht aus getrennter Innen- und Außeneinheit, verbunden durch Kältemittelleitungen. Sie ist flexibler bei beengten Platzverhältnissen. Allerdings braucht es einen zusätzlichen Fachbetrieb für die Kältemittelarbeiten, also einen weiteren Terminblock, der koordiniert werden muss.

    Checkmark

    Praxistipp: Wer eine schnelle Installation bevorzugt und ausreichend Platz hat, fährt mit der Monoblock-Variante besser. Enter berät auf Basis der Vor-Ort-Analyse, welche Bauweise optimal zu Ihrem Haus passt.

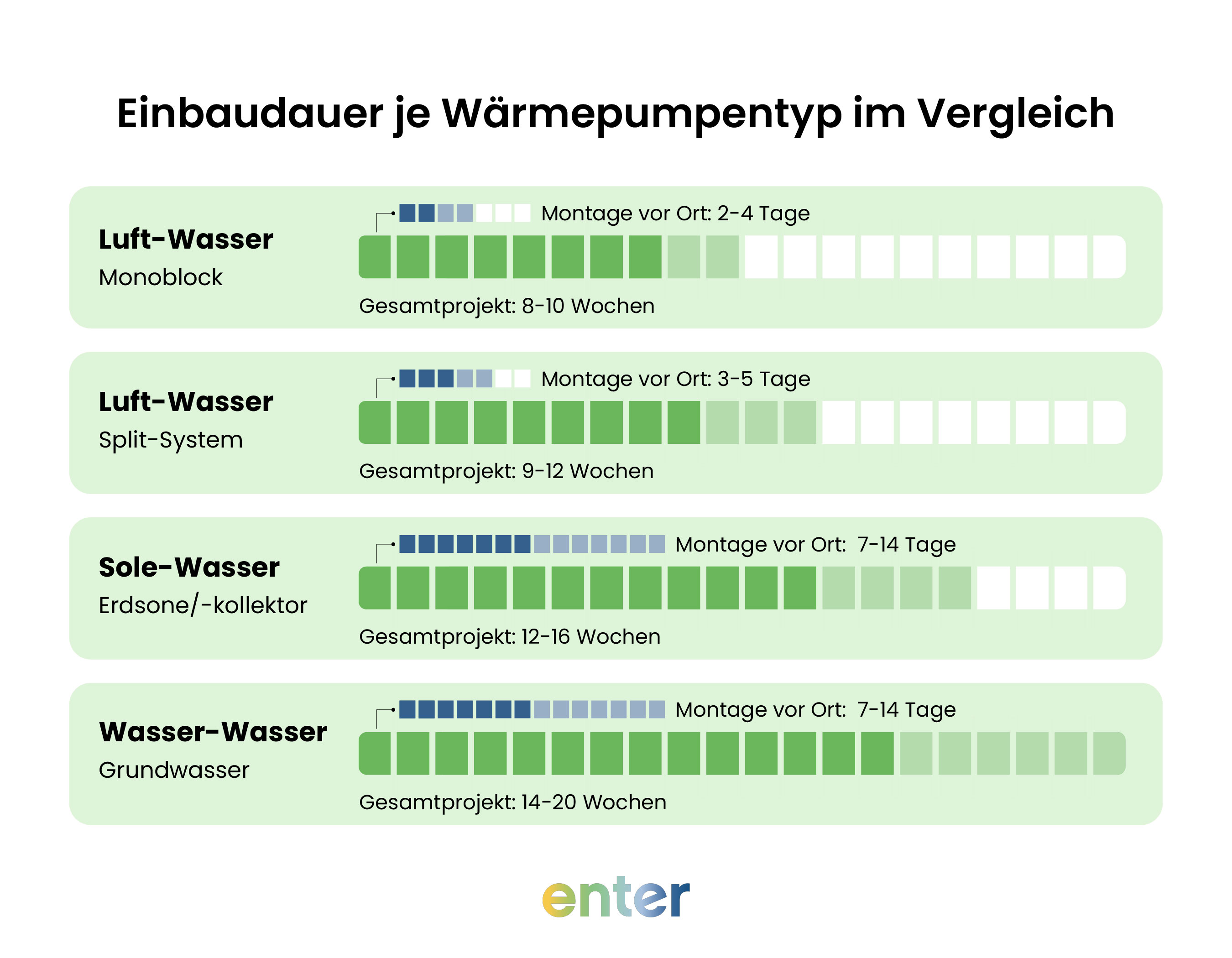

    Einbaudauer je Wärmepumpentyp im Vergleich

    Ablauf: Was passiert beim Einbau im bewohnten Einfamilienhaus?

    Der Einbau einer Luft-Wasser-Wärmepumpe im Einfamilienhaus folgt einem klar strukturierten Prozess. Wer den Ablauf kennt, kann sich gezielt vorbereiten und weiß genau, an welchen Tagen es im Haus laut wird, wann die Heizung abgeschaltet wird und wann wieder Warmwasser fließt. So sieht eine typische Installation Schritt für Schritt aus:

    1. Vermessung und Planung (vor dem Installationstermin): Ein zertifizierter Energieeffizienz-Experte erfasst Grundrisse, Heizkörper und Leitungsführung und führt die Heizlastberechnung durch. Auf dieser Basis wird die Wärmepumpe passgenau dimensioniert und die Materialbestellung ausgelöst.
    2. Tag 1 – Fundament gießen: Das Betonfundament für die Außeneinheit wird erstellt. Es muss mindestens 24 Stunden trocknen. Tipp: Wird das Fundament freitags gegossen, trocknet es übers Wochenende. Kein zusätzlicher Leerlauf für die Handwerker, kein verlorener Arbeitstag.
    3. Tag 2 – Demontage der Altanlage und Kernbohrung: Die alte Heizung wird abgeklemmt und demontiert.  Ab diesem Punkt gibt es keinen Heizungsbetrieb mehr. Eine anschließende Kernbohrung (ca. 10 cm Durchmesser) durch die Außenwand schafft den Durchgang für die Leitungsführung.
    4. Tag 3 – Außen- und Innenarbeiten: Die Außeneinheit wird auf dem Fundament aufgestellt, Leitungen werden verlegt und isoliert, der Kondensatablauf wird angeschlossen. Im Haus verbindet der Heizungsbauer die hydraulischen Anschlüsse mit Presswerkzeugen, führt einen Drucktest durch und der Elektriker kümmert sich um Zählerkasten und gegebenenfalls Smart Meter nach §14a EnWG.
    5. Tag 4 – Inbetriebnahme und hydraulischer Abgleich: Das System wird befüllt, ein Funktionstest durchgeführt und der gesetzlich vorgeschriebene hydraulische Abgleich eingestellt. Nach der Inbetriebnahme laufen Heizung und Warmwasser wieder.
    Checkmark

    Experten-Tipp: In der Praxis finden diese Arbeiten nicht immer an aufeinanderfolgenden Tagen statt. Trocknungszeiten, Materiallieferungen und der Wechsel zwischen verschiedenen Gewerken wie Heizungsbauer, Elektriker und Bauteam erzwingen natürliche Pausen. Deshalb kann sich die Montage über 1–2 Wochen Kalenderzeit verteilen, obwohl tatsächlich nur an 3–4 Tagen gearbeitet wird. Ein routinierter Fachbetrieb kommuniziert diesen Zeitplan vorab transparent, damit Sie als Hausbesitzer genau wissen, wann was passiert.

    Ohne Heizung wohnen: So überbrücken Sie den Ausfall

    Bei einer typischen Luft-Wasser-Installation müssen Bewohner erfahrungsgemäß 2–3 Tage ohne Heizung und Warmwasser auskommen. Der Ausfall beginnt mit der Demontage der alten Anlage und endet mit der Inbetriebnahme der neuen Wärmepumpe. Ist ein paralleler Betrieb möglich, etwa bei Hybridlösungen oder wenn die Altanlage bis zum letzten Moment weiterlaufen kann, verkürzt sich die Phase auf 1–2 Tage.

    Das klingt nach wenig. Doch wer schon einmal im Januar ohne Warmwasser geduscht hat, weiß: Zwei Tage im Winter fühlen sich deutlich anders an als zwei Tage im Juni. Mit der richtigen Vorbereitung lässt sich der Ausfall aber problemlos überbrücken.

    Mit diesen Möglichkeiten überbrücken Sie den Heizungsausfall:

    • Mobile Heizgeräte bereitstellen: Elektro-Heizlüfter oder Radiatoren für Wohnzimmer, Schlafzimmer und Kinderzimmer halten die Temperatur auf einem angenehmen Niveau.
    • Provisorische Warmwasserversorgung sicherstellen: Ein Wasserkocher, ein mobiler elektrischer Durchlauferhitzer oder die Dusche bei Nachbarn bzw. im Fitnessstudio überbrücken die Tage ohne Warmwasser.
    • Einbau in warme Monate legen: Wer die Installation zwischen April und September plant, verkraftet den Heizungs- und Warmwasserausfall deutlich leichter.
    • Termine komprimieren: Handwerkertermine so koordinieren, dass die heizungslose Phase auf möglichst wenige aufeinanderfolgende Tage fällt.

    Beste Jahreszeit für den Wärmepumpen-Einbau

    Frühling und Frühsommer, also April bis Juni, gelten als idealer Zeitraum für die Installation einer Wärmepumpe. Drei Gründe sprechen dafür:

    • Weniger Heizungsbedarf: Der Ausfall von 2–3 Tagen ist bei milden Temperaturen eher zu verkraften.
    • Weniger Auslastung: Fachbetriebe haben mehr Kapazitäten als im Herbst und Winter, wenn defekte Heizungen Notfall-Reparaturen erzwingen.
    • Bessere Bedingungen: Gemäßigte Temperaturen erleichtern Außenarbeiten wie Fundament gießen und Außeneinheit aufstellen.

    Auch ein Einbau einer Wärmepumpe im Herbst kann funktionieren, wenn die Planung frühzeitig startet und der Fachbetrieb die Termine sauber koordiniert. Wer im Frühjahr mit der Beratung beginnt, kann die Installation oft noch vor dem nächsten Winter abschließen. Enter koordiniert den Zeitplan so, dass Hausbesitzer pünktlich zur Heizsaison mit ihrer neuen Wärmepumpe im Winter heizen.

    Warum der Fachbetrieb über die Dauer entscheidet

    Ob der Einbau einer Wärmepumpe in drei Tagen erledigt ist oder sich über zwei Wochen zieht, hängt weniger vom Wärmepumpentyp ab als vom ausführenden Fachbetrieb. Ein schlecht organisierter Heizungsbauer verursacht mehrfache Terminblöcke, vergessene Materialbestellungen und unnötig langen Heizungsausfall. Ein routinierter Meisterbetrieb dagegen komprimiert die Arbeiten auf das absolute Minimum. Professionelle Koordination kann die tatsächliche Baustellenzeit deutlich reduzieren, weil Leerlauf, doppelte Anfahrten und Abstimmungsprobleme wegfallen.

    Was einen guten Fachbetrieb ausmacht:

    • Routinierte Erfahrung: Der Betrieb hat nachweislich zahlreiche Wärmepumpen im bewohnten Bestand installiert und kennt die typischen Herausforderungen.
    • Eigene Gewerke-Koordination: Heizungsbauer und Elektriker arbeiten aus einer Hand oder als eingespieltes Team, ohne zusätzliche Terminblöcke.
    • Saubere Vorplanung: Sämtliches Material ist vor dem ersten Installationstag komplett vor Ort. Kein Warten auf fehlende Teile.
    • Transparente Kommunikation: Bewohner wissen vorab genau, an welchen Tagen was passiert und wann die Heizung abgestellt wird.

    Genau deshalb arbeitet Enter ausschließlich mit geprüften regionalen SHK-Meisterbetrieben zusammen, die routiniert im bewohnten Einfamilienhaus installieren. Die Vor-Ort-Analyse und Heizlastberechnung durch unsere zertifizierten Energieeffizienz-Experten stellt sicher, dass die Mitarbeiter am Installationstag keine Überraschungen erlebt. Jedes Detail ist geklärt, bevor der erste Handgriff erfolgt. Wer den gesamten Ablauf aus einer Hand möchte, findet mit einem Wärmepumpe-Komplettangebot die passende Lösung.

    Wärmepumpen-Sanierung im bewohnten Haus – stressfrei mit Enter

    Die Installationsdauer einer Wärmepumpe ist überschaubar. Voraussetzung dafür sind eine präzise Planung und ein erfahrener Fachbetrieb. Enter unterstützt Sie von der ersten Analyse und Planung bis zur fertigen Installation Ihrer Wärmepumpe:

    • Ganzheitliche Gebäudeanalyse: Enters zertifizierte Energieeffizienz-Experten führen eine Heizlastberechnung durch und dimensionieren Ihre Wärmepumpe passgenau.
    • Geprüfte Meisterbetriebe: Regionale SHK-Fachbetriebe, die nachweislich routiniert im bewohnten Einfamilienhaus installieren. Die Installation ist oft innerhalb von 30 Tagen nach Angebotsannahme möglich.
    • Maximale Förderung: Durchschnittlich 5.800 € Ersparnis durch Anbietervergleich und bis zu 70 % KfW-Förderung sind möglich.

    Jetzt Wärmepumpen-Angebote vergleichen und die passende Lösung für Ihr Zuhause finden.

    Ehepaar Graß aus Brandenburg

    Checkmark

    Sparen jetzt 2.100 € Energiekosten/Jahr

    Checkmark

    83 % weniger Primärenergiebedarf

    Checkmark

    Baujahr 1989 | Wohnfläche 188 m²

    Checkmark

    Ölheizung von 1990

    Liese & Arend aus Berlin

    Checkmark

    Sparen jetzt 1.650 € Energiekosten/Jahr

    Checkmark

    81 % weniger Primärenergiebedarf

    Checkmark

    Baujahr 1935 | Wohnfläche 113 m²

    Checkmark

    Ölheizung von 2003

    FAQ

    Wie lange bin ich beim Einbau einer Wärmepumpe ohne Warmwasser?

    Bei einer typischen Luft-Wasser-Installation sind Sie 2–3 Tage ohne Warmwasser – ab dem Moment, in dem die alte Heizung abgeklemmt wird, bis zur Inbetriebnahme der Wärmepumpe. Mobile Durchlauferhitzer oder ein Wasserkocher helfen bei der Überbrückung. Planen Sie den Einbau im Sommer, fällt der Ausfall kaum ins Gewicht.

    Muss ich die KfW-Förderung vor dem Einbau einer Wärmepumpe beantragen?

    Ja. Der KfW-Förderantrag muss vor Beginn der Installation bewilligt sein – sonst verfällt der Anspruch. Einzige Ausnahme: Sie haben einen Lieferungs- oder Leistungsvertrag mit aufschiebender Bedingung abgeschlossen.

    Funktioniert eine Wärmepumpe mit meinen alten Heizkörpern?

    In vielen Fällen ja. Entscheidend ist die benötigte Vorlauftemperatur. Reichen 55 °C aus, können bestehende Heizkörper weiterverwendet werden. Bei höherem Bedarf helfen Hochtemperatur-Wärmepumpen oder der gezielte Tausch einzelner Heizkörper. Enters Vor-Ort-Analyse prüft genau das.

    Muss mein Garten für eine Erdwärmepumpe aufgerissen werden?

    Bei Erdsonden (Tiefenbohrung bis ca. 100 m) ist der Eingriff gering – nur die Bohrstelle auf Ihrem Grundstück wird beansprucht. Flächenkollektoren benötigen dagegen eine große, aufgegrabene Fläche von etwa 1,5–2 mal der beheizten Wohnfläche. In den meisten Fällen empfiehlt sich deshalb die deutlich platzsparendere Luft-Wasser-Wärmepumpe für Ihr Grundstück.

    Wie lange dauert der gesamte Prozess von Beratung bis Heizung?

    Von der ersten Beratung bis zur laufenden Wärmepumpe vergehen typischerweise 8–12 Wochen. Darin enthalten sind Gebäudeanalyse, Heizlastberechnung, Förderantrag, Materialbestellung und Installation. Bei Enter ist die Installation oft innerhalb von 30 Tagen nach Angebotsannahme möglich.
